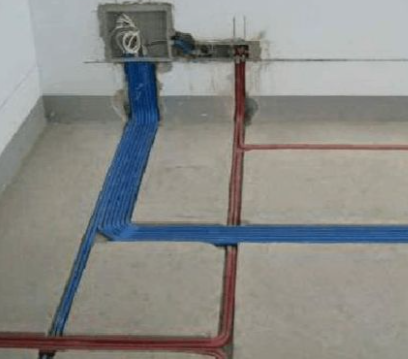

敷设线槽、管路取费
1.开挖路面、挖沟、开槽、打墙洞取费
1)开挖路面
□ 工作内容:机械切割路面,开挖路面,渣土分类堆放在沟边不影响施工的适当地点等。

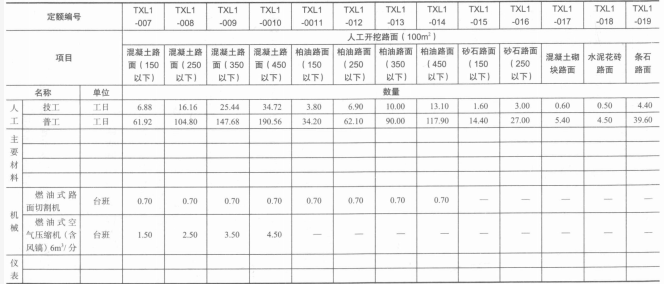

开挖路面取费如表16所示。
2)挖填光(电)缆沟、接头坑取费
工作内容:
□ 挖填光(电)缆沟及接头坑:挖填电缆沟、接头坑及梯坎,石沟布眼钻孔,装药放炮,弃渣清理或人工开槽等。
□ 石质沟铺盖细土:运细土、撒铺(盖)细土等。
□ 手推车倒运土方:装车、近距离运土、卸土等。
挖填光(电)缆沟、接头坑取费如表17所示。
3)开槽取费
□ 工作内容:划线定位、开槽、水泥砂浆抹平等。
开槽取费如表18所示。
4)打墙洞取费
工作内容:
□ 打人(手)孔墙洞:确定位置、打穿墙洞、抹水泥等。
□ 打穿楼墙洞:确定位置、打穿墙洞、抹水泥等。
□ 打穿楼层洞:确定位置、打穿楼底层、上下抹平等。
打墙洞取费表19所示。
注:“3孔管以上”、“3孔管以下”是指人(手)孔墙洞可敷设的引上管数量。
2、敷设管路取费
1)人工敷设塑料子管、布放光(电)缆人(手)孔抽水取费
工作内容:
人工敷设塑料子管:清刷管孔、塑料管外观检查、敷设塑料管并试通、固定堵头及塞子、管头做标记等。

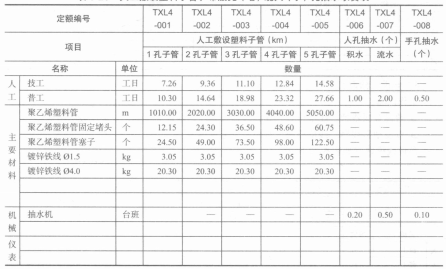

人(手)孔抽水:装拆手动或机动抽水工具、抽水、清理现场等。人工敷设塑料子管、布放光(电)缆人(手)孔抽水取费如表20所示。
2)敷设管路取费
工作内容:
□ 敷设钢管:管材检查、配管、铿管内口、敷管、固定、试通、接地、伸缩及沉降处理、做标记等。
□ 敷设硬质PVC管:管材检查、配管、理管内口、敷管、固定、试通、做标记等。
□ 敷设金属软管:管材检查、配管、敷管、连接接头、做标记等。

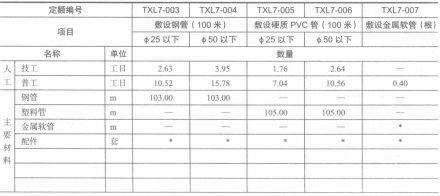

敷设钢管、敷设硬质PVC管、敷设金属软管取费如表21所示。
3)敷设线槽取费
工作内容:
□ 敷设金属线槽:线槽检查、安装线槽及附件、接地、做标记、穿墙处封堵等。
□ 敷设塑料线槽:线槽检查、测位、安装线槽等。

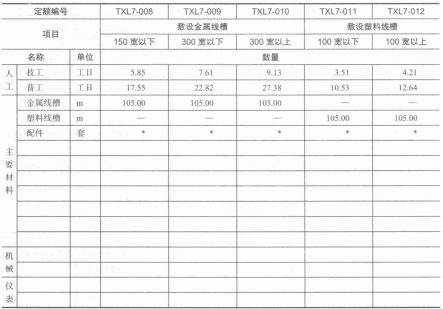

敷设线槽取费如表22所示。
4)安装桥架取费
工作内容:
□ 安装桥架:固定吊杆或支架、安装桥架、墙上钉固桥架、接地、穿墙处封堵、做标记等。
安装桥架取费如表23所示。
表23安装桥架取费表 单位:10m
注:1.安装桥架,包括梯形式、托盘式和槽式三种类型均执行本定额。
2.垂直安装密封桥架,按本定额工日乘以1.2系数计取。.
5)专用塑料管道光缆手孔取费
工作内容:
□ 砖砌专用塑料管道光缆手孔:找平、夯实、浇筑底座、砌砖,制作安装上口水泥盖板,安装人孔口圈、井盖,安装托架等。
□ 埋设定型手孔:检查、现场搬运、安装固定定型手孔,手孔进、出口塑管端头紧固、处理,安装堵头、塞子等。

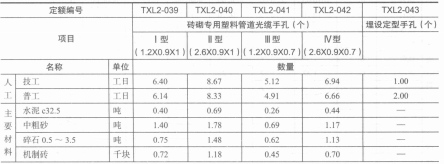

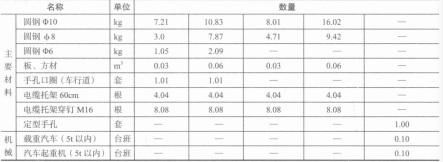

专用塑料管道光缆手孔取费如表24所示。
表24 专用塑料管道光缆手孔取费表
