敷设架空线路取费

更新时间:2022-01-01

1)立水泥杆取费

工作内容:打洞、清理、组接电杆、立杆、装卡盘、装H杆腰梁、回填夯实、号杆等。

设架空线路立水泥杆取费如表31所示。

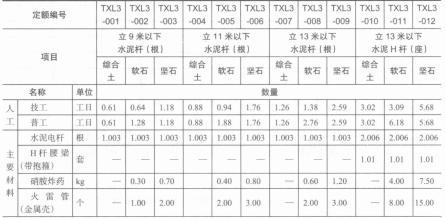

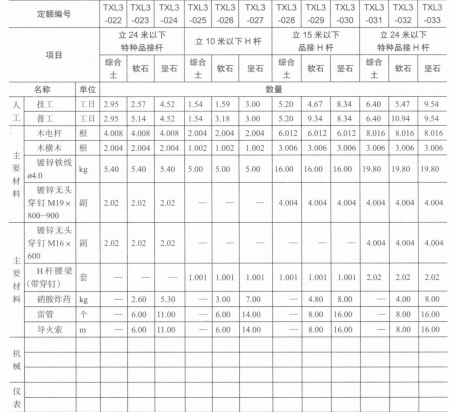

表31   敷设架空线路立水泥杆取费表

注:水泥杆根部需装底盘时,参看电杆加固和保护。

2)立木电杆取费

工作内容:打洞、清理、根部防护、组接电杆、立杆、装H杆腰梁、回填夯实、号杆等。敷设架空线路立木电杆取费如表32所示。

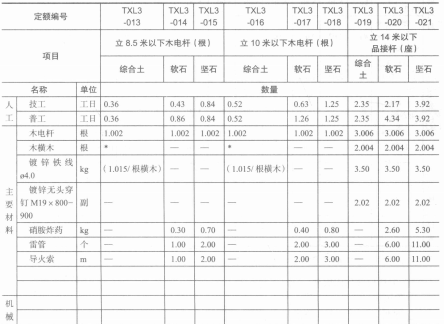

表32敷设架空线路立木电杆取费表 定额单位:座

注:横木及H杆腰梁的型号由设计根据H杆的规格确定。

3)电杆根部加固取费

工作内容:

□ 护桩:挖坑、固定涂油、回土夯实等。

□ 围桩、石笼、护墩:编铁笼、打桩、填石、砌石墩、抹面、回土夯实等。

□ 卡盘、底盘:挖坑、安装、回土夯实等。

□ 帮桩:挖坑、缠扎固定(涂油)、回土夯实等。

□ 打桩:搭架、拆架、打桩、接杆等。

电杆根部加固取费如表33所示。

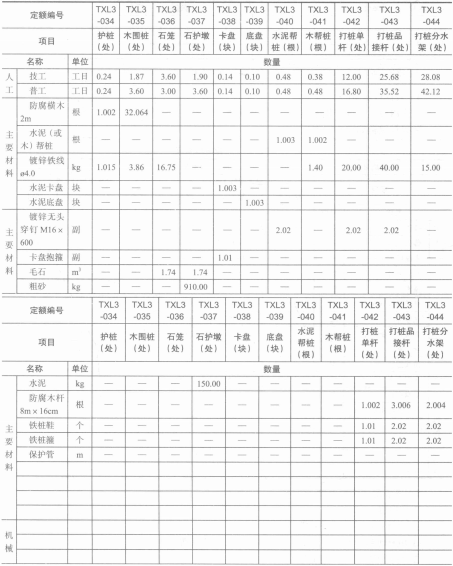

表33电杆根部加固取费表

注:除打桩品接杆及打桩分水架外,均为单杆定额,如用于H杆时按相应定额的2倍计取。

4)装撑杆取费

工作内容:挖坑、装撑杆、装卡盘或横木、回土夯实、固定等。

装撑杆取费如表34所示。

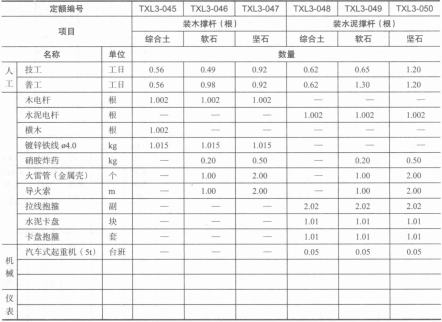

表34装撑杆取费表

5)安装附属装置取费

工作内容:

□ 电杆接高装置:安装等。

□ 电杆地线:挖沟、安装、引接地线、回土夯实等。

□ 安装预留缆架:安装等。

□ 安装吊线保护装置:安装保护装置、绑扎等。

安装附属装置取费如表35所示。

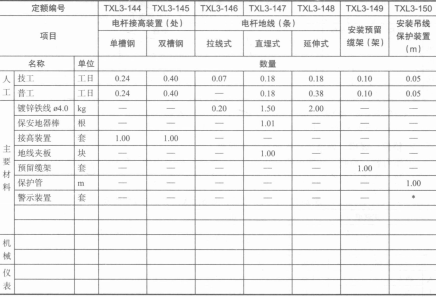

表35安装附属装置取费表

下一篇

智能化弱电工程学习资料免费送

弱电工程

智能化弱电工程学习资料免费送

本次主要对智能化弱电工程资料文章及目录进行重新分类定义,涉及到“报警、公共广播、可视对讲、门禁、综合布线、无线覆盖、数字电视、楼宇自控“等常见系统施工报价的内容,非常全面,是做弱电智能化项目非常实用的资料,可以直接参考,省时省力。 ...

相关内容

网传综合复用设备KN-A2064W

网传综合复用设备KN-A2064W

KN-A2064W系列综合复用设备,采用机架式,可配置8至64模拟用户端口(FX......

综合复用设备

2024-07-16

什么综合复用设备?

什么综合复用设备?

综合复用设备是一种利用复用技术,在一条传输介质上综合多种不同类型业务信号进行传输......

通信百科

2024-07-15

对讲电台在应急指挥中的综合接入技巧

对讲电台在应急指挥中的综合接入技巧

在应急指挥环境下,对讲电台的综合接入方法是确保通信系统能够实现多部对讲电台之间的......

通信系统集成

2024-04-03
