1.安装端子箱、端子板及外部接线取费
工作内容:开箱检验、固定安装、校线、绝缘处理、压焊端子、接线。 安装、调试端子箱、端子板及外部接线取费取费表如表47所示。

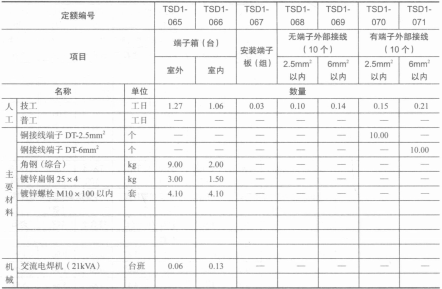

表47 安装、调试端子箱、端子板及外部接线取费取费表
2,安装电池组及附属设施取费
(1 )安装蓄电池抗震架取费
工作内容:开箱检验、清洁搬运、组装、加固、补漆等。

安装蓄电池抗震架取费如表48所示。
表48安装蓄电池抗震架取费表定额单位:米/架
(2)安装蓄电池组取费
工作内容:开箱检验、清洁搬运、安装电池、调整水平、固定连线、电池标志、清洁整 理等。
安装蓄电池组取费如表49所示。

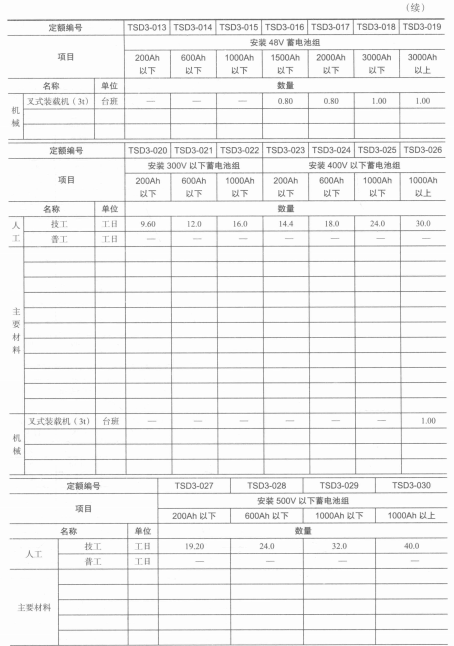

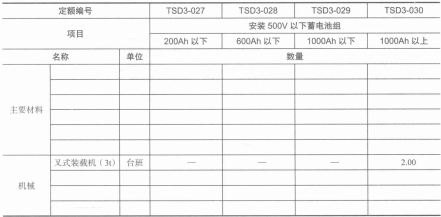

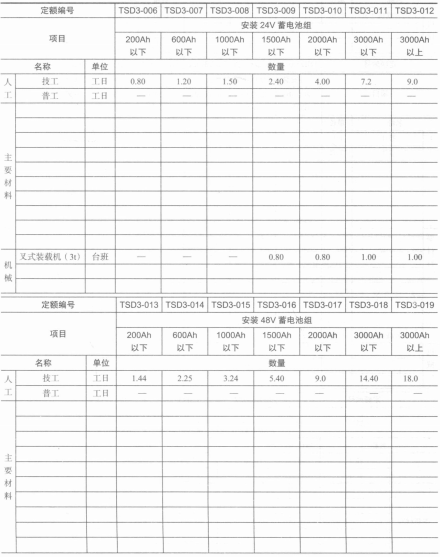

表49 安装蓄电池组取费表定额单位:组
3.安装与调试交流不停电电源取费
工作内容:开箱检验、安装固定、附件拆装、容量测试记录、整理现场。 安装与调试交流不停电电源取费如表50所示。

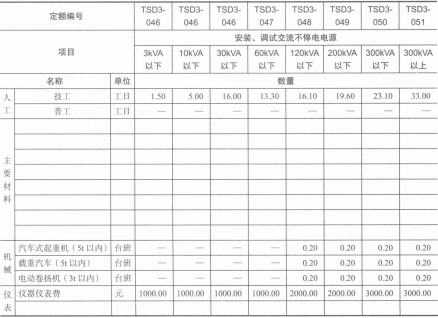

表50 安装与调试交流不停电电源取费表
注:安装逆变器套用此部分定额子目。
4,安装交流不停电电源配套设备取费
工作内容:开箱检验、安装固定、附件拆装、容量测试记录、接线、接地、整理现场。 安装交流不停电电源配套设备取费如表51所示。

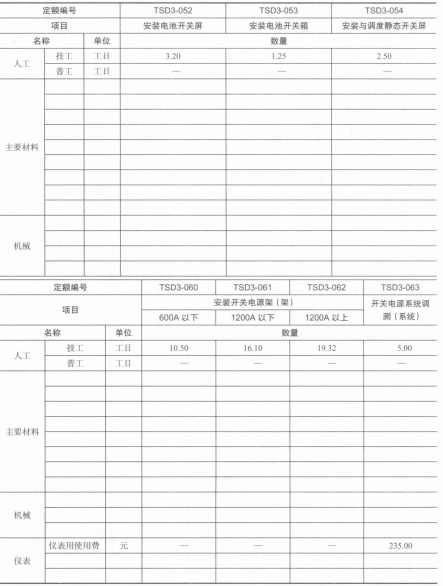

表51安装交流不停电电源配套设备取费表定额单位:台
5.安装缆线槽道、走线架、机架、列柜取费
工作内容:
□ 安装缆线槽道、走线架、机架、列柜:开箱检验、清洁搬运、组装、打孔、补漆、 调整垂直于水平、安装固定等。
□ 安装加固吊挂、支撑铁架:下料、钻孔、组装、安装固定。
安装缆线槽道、走线架、机架、列柜取费如表52所示。

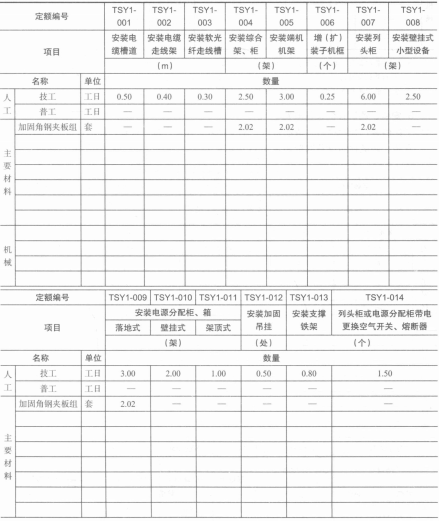

表52 安装缆线槽道、走线架、机架、列柜取费表
注:1.安装综合架、柜适用于各专业的空架、龙门架、混合架、集装架等。
2.新装机架时已包含子机框内容,增(扩)装子机框定额仅用于增装或扩容工程。
3.安装列头柜也适用于包括电源的尾柜。
6.安装、调试存储设备取费
工作内容:开箱检验、清洁搬运、定位安装、互连、接口检查、加电自检、联机调试。 安装、调试存储设备取费如表53所示。

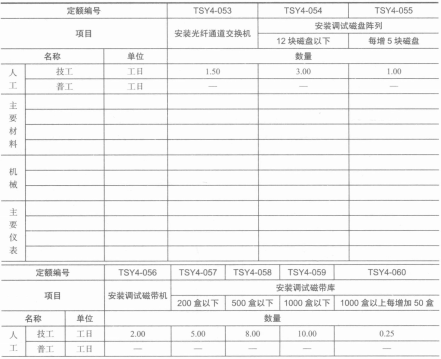

表53 安装、调试存储设备取费表定额单位:台
7.安装、调测网络管理系统设备取费
工作内容:开箱检验、清洁搬运、划线定位、设备安装固定、设备标志、设备自检、数 字公务系统运行试验等。
安装、调测网络管理系统设备取费如表54所示。

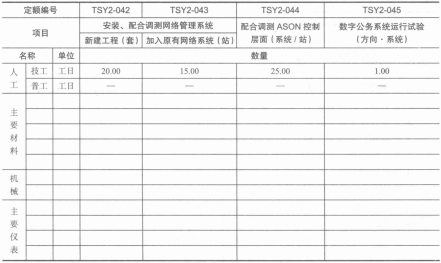

表54安装、调测网络管理系统设备取费表
注:1.新建工程的网络管理系统安装包括:SNM、EM、X终端、本地终端设备的安装、网管线、数据线、电源 线的布放,不包括与外部通道相连的通信电缆。
2. ASON系统的传送及管理层面的工作量是按SDH设备的相关定额计取。
8.调测系统通道取费
工作内容:
□ 统误码特性、系统抖动、系统光功率测试。
□ 告警、检测、转换功能、公务操作检查、音频接口测试等。
调测系统通道取费如表55所示。

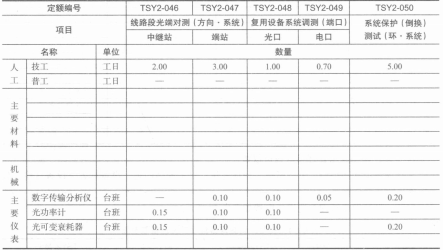

表55 调测系统通道取费表
注:1.光端对测仅测本站线路口。
2.复用设备系统调测,应删本站除群路口外的各级速率支路口,但不包括未做交叉的冗余端口。
9.安装程控交换设备取费
工作内容:
□ 安装交换设备:开箱检验、清洁搬运、划线定位、安装加固机架、安装机盘及电路 板、互连、设备标志、清洁整理等。
□ 安装程控车载集装箱:吊装就位、设备检查等。
□ 安装用户集线器(SLC):开箱检验、清洁搬运、划线定位、安装加固机架、安装机 盘、设备标志、清洁整理等。
□ 安装告警设备、扩装电路板:开箱检验、清洁搬运、安装固定、互连。
安装程控交换设备取费如表56所示。

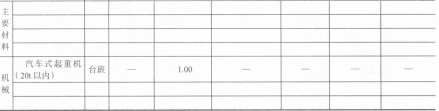

表56安装程控交换设备取费表
注:架间、架内线缆布放指供货厂家未安装线缆的设备。
